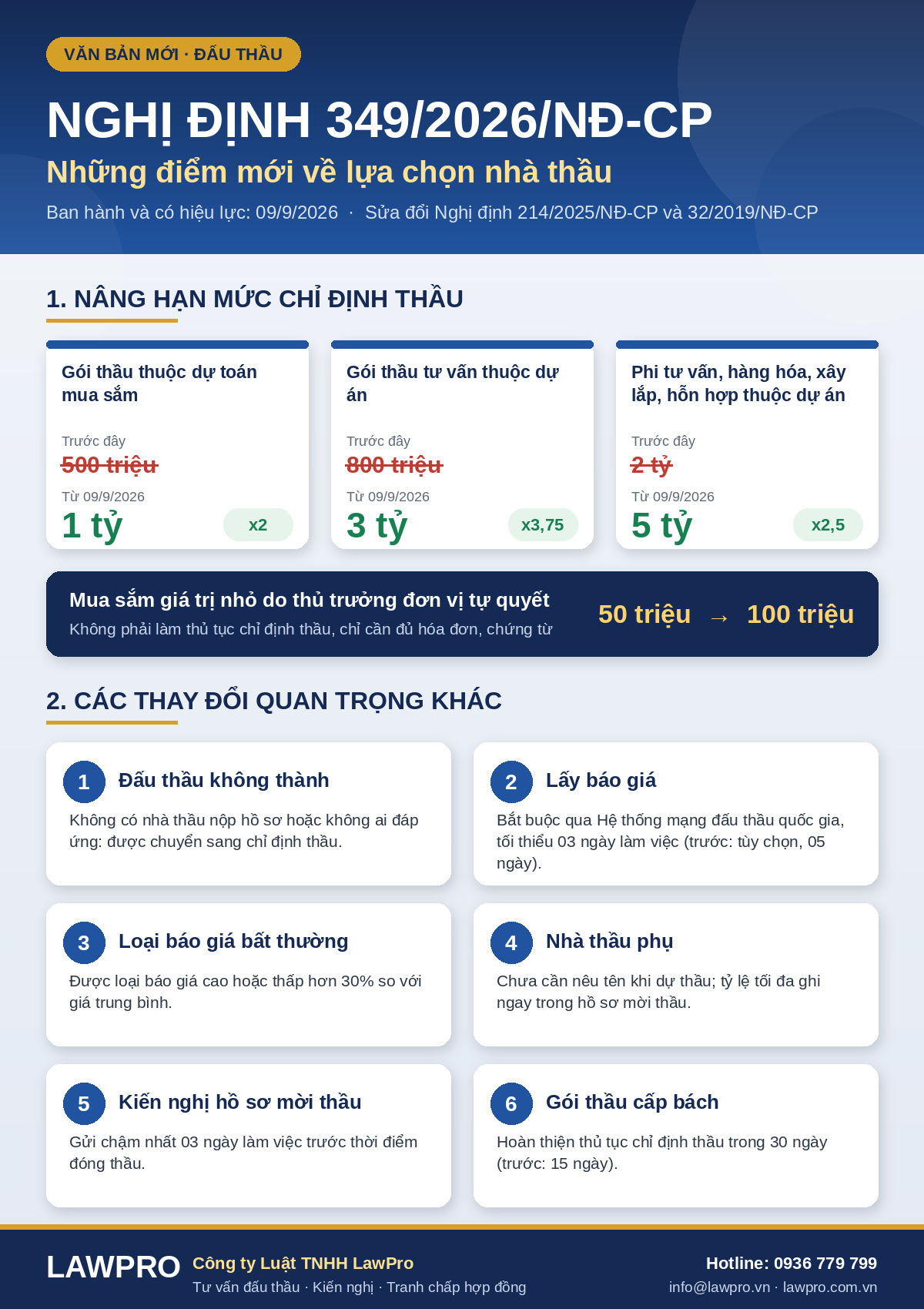

Nghị định 349/2026/NĐ-CP có gì mới? Giới thiệu quy định mới và so sánh với quy định cũ về lựa chọn nhà thầu

Ngày 09/9/2026, Chính phủ ban hành Nghị định 349/2026/NĐ-CP sửa đổi, bổ sung Nghị định 214/2025/NĐ-CP hướng dẫn Luật Đấu thầu về lựa chọn nhà thầu và Nghị định 32/2019/NĐ-CP về đặt hàng dịch vụ công. Nghị định có hiệu lực ngay từ ngày ký. So với quy định trước đây, có năm thay đổi lớn:

  • Hạn mức chỉ định thầu tăng từ 500 triệu – 800 triệu – 02 tỷ đồng lên 01 tỷ – 03 tỷ – 05 tỷ đồng.
  • Mức mua sắm thủ trưởng đơn vị được tự quyết tăng từ 50 triệu lên 100 triệu đồng.
  • Gói thầu đã đăng thông báo mà không có nhà thầu đáp ứng được chuyển sang chỉ định thầu.
  • Việc lấy báo giá phải thực hiện qua Hệ thống mạng đấu thầu quốc gia.
  • Quy định về nhà thầu phụ và kiến nghị được làm chặt chẽ, rõ ràng hơn.

Bài viết dưới đây giới thiệu lần lượt từng nhóm quy định mới của Nghị định 349/2026/NĐ-CP. Mỗi nhóm có bảng đối chiếu với quy định cũ tại Nghị định 214/2025/NĐ-CP để chủ đầu tư, bên mời thầu và nhà thầu nắm nhanh những điểm cần điều chỉnh.

Tóm tắt những quy định mới quan trọng nhất

Nội dung

Quy định cũ (Nghị định 214/2025)

Quy định mới (Nghị định 349/2026)

Hạn mức chỉ định thầu – gói thuộc dự toán mua sắm

Không quá 500 triệu đồng

Không quá 01 tỷ đồng

Hạn mức chỉ định thầu – gói tư vấn thuộc dự án

Không quá 800 triệu đồng

Không quá 03 tỷ đồng

Hạn mức chỉ định thầu – gói phi tư vấn, hàng hóa, xây lắp, hỗn hợp thuộc dự án

Không quá 02 tỷ đồng

Không quá 05 tỷ đồng

Mua sắm do thủ trưởng đơn vị tự quyết

Không quá 50 triệu đồng

Không quá 100 triệu đồng

Hoàn thiện thủ tục với gói thầu cấp bách đã giao thực hiện

15 ngày

30 ngày

Hết thời điểm đóng thầu mà không có nhà thầu

Mời thầu lại hoặc gia hạn

Thêm lựa chọn chuyển sang chỉ định thầu

Đăng yêu cầu báo giá

Tùy chọn đăng trên Hệ thống hoặc cách khác; tối thiểu 05 ngày

Bắt buộc qua Hệ thống; tối thiểu 03 ngày làm việc

Kiến nghị về hồ sơ mời thầu

Gửi trước thời điểm đóng thầu

Gửi chậm nhất 03 ngày làm việc trước thời điểm đóng thầu

Tên nhà thầu phụ trong hồ sơ dự thầu

Ký với nhà thầu phụ trong danh sách đã đề xuất hoặc được chấp thuận

Được chưa nêu tên, chỉ cần nêu rõ phần việc và giá trị



1. Quy định mới về hạn mức chỉ định thầu và mua sắm giá trị nhỏ

Đây là thay đổi được quan tâm nhiều nhất. Hạn mức với gói thầu thuộc dự toán mua sắm tăng gấp đôi, với gói tư vấn thuộc dự án tăng gần 3,75 lần, với gói phi tư vấn, hàng hóa, xây lắp, hỗn hợp thuộc dự án tăng 2,5 lần.

Các gói thầu trong hạn mức áp dụng quy trình chỉ định thầu rút gọn. Chủ đầu tư vẫn phải đáp ứng các điều kiện chung như có kế hoạch lựa chọn nhà thầu được duyệt, có kế hoạch bố trí vốn và có dự toán (nếu pháp luật chuyên ngành yêu cầu).

Với gói thầu hoặc nội dung mua sắm không quá 100 triệu đồng (trước đây là 50 triệu đồng):

  • Thủ trưởng cơ quan, đơn vị được tự quyết định việc mua sắm và tự chịu trách nhiệm.
  • Không phải đáp ứng các điều kiện chung nêu trên, không phải thực hiện quy trình chỉ định thầu.
  • Bắt buộc có đủ hóa đơn, chứng từ hợp pháp.
  • Đơn vị vẫn có thể chọn áp dụng quy trình rút gọn nếu muốn.

2. Quy định mới về các trường hợp được chỉ định thầu

Trường hợp

Quy định cũ

Quy định mới

Gói thầu cấp bách, cần kết nối đồng bộ theo chỉ đạo

Căn cứ nghị quyết của Quốc hội, Chính phủ và văn bản chỉ đạo của lãnh đạo Chính phủ

Bổ sung: văn bản của Ban Chấp hành Trung ương Đảng, Bộ Chính trị, Ban Bí thư; nghị quyết của Quân ủy Trung ương, Đảng ủy Công an Trung ương, Ban Thường vụ Đảng ủy bộ, Ban Chấp hành Đảng bộ tỉnh, HĐND cấp tỉnh

Đấu thầu không thành (không có hồ sơ hoặc không ai đáp ứng)

Chưa có

Được chỉ định thầu theo quy trình thông thường

Gói thầu chuyển đổi số

Xây dựng, mở rộng, nâng cấp cơ sở dữ liệu, hệ thống thông tin theo danh mục

Bổ sung hình thức thuê dịch vụ; bổ sung nền tảng phục vụ quản trị, điều hành của Chính phủ, Thủ tướng; danh mục được viết lại

Di dời công trình phục vụ giải phóng mặt bằng

Chỉ công trình hạ tầng kỹ thuật

Cả hạ tầng kỹ thuật và hạ tầng xã hội

Gói thầu quy hoạch

Tư vấn lập nhiệm vụ, lập quy hoạch có tính chất kỹ thuật, chuyên ngành

Mọi gói thầu về quy hoạch và phục vụ hoạt động quy hoạch

Mua sắm từ thanh lý, giải thể, phá sản; mua trên sàn giao dịch hàng hóa

Chưa có

Bổ sung



3. Quy định mới về quy trình chỉ định thầu thông thường và rút gọn

Nội dung

Quy định cũ

Quy định mới

Tỷ lệ tiết kiệm

Chủ đầu tư ấn định tỷ lệ tiết kiệm trong hồ sơ yêu cầu; nhà thầu phải đáp ứng khi thương thảo

Bỏ tỷ lệ ấn định trước; thương thảo để bảo đảm giá tiết kiệm, hiệu quả

Thuyết minh cơ cấu giá

Chưa quy định

Chủ đầu tư được yêu cầu khi gói hàng hóa hoặc EP, PC, EPC thiếu dữ liệu tham chiếu giá

Thực hiện trên Hệ thống mạng đấu thầu quốc gia

Không bắt buộc

Bắt buộc với việc phát hành, làm rõ, sửa đổi hồ sơ yêu cầu, nộp hồ sơ đề xuất và gửi dự thảo hợp đồng (trừ gói thầu bí mật nhà nước và chỉ định thầu quốc tế)

Công khai tài liệu

Công khai kết quả lựa chọn nhà thầu

Công khai thêm hồ sơ yêu cầu, biên bản mở thầu, báo cáo đánh giá cùng lúc với kết quả

Phạm vi quy trình rút gọn

Khoản 2, 3, 4 và điểm a, b khoản 5 Điều 78

Bổ sung điểm c, i, k khoản 5; gói thầu thuộc dự án đầu tư công đặc biệt được miễn điều kiện chung

Gói thầu cấp bách đã giao thực hiện ngay

Hoàn thiện thủ tục trong 15 ngày

Hoàn thiện trong 30 ngày; không phải gửi dự thảo hợp đồng qua Hệ thống



Một số nội dung giữ nguyên:

  • Chủ đầu tư không bắt buộc thẩm định hồ sơ yêu cầu và kết quả lựa chọn nhà thầu.
  • Không phải đánh giá năng lực, kinh nghiệm khi xác định nhà thầu được mời nhận hồ sơ yêu cầu.
  • Gói xây lắp tiếp nối hợp đồng trước đó vẫn phải thương thảo tiết kiệm tối thiểu 5% giá gói thầu.

4. Quy định mới về lấy báo giá khi xác định giá gói thầu

Nội dung

Quy định cũ

Quy định mới

Đăng yêu cầu báo giá

Chủ đầu tư được chọn đăng trên Hệ thống hoặc cách khác

Bắt buộc đăng và nhận báo giá trên Hệ thống

Thời hạn nhận báo giá

Tối thiểu 05 ngày (nếu đăng trên Hệ thống)

Tối thiểu 03 ngày làm việc

Xử lý khi có nhiều báo giá

Chưa có cơ chế loại trừ

Lấy giá trung bình; được loại báo giá cao hoặc thấp hơn 30% so với giá trung bình

Trách nhiệm

Chưa quy định rõ

Đơn vị báo giá chịu trách nhiệm về thông tin giá; chủ đầu tư làm đúng quy trình thì không chịu trách nhiệm về vi phạm của đơn vị báo giá



Riêng gói thầu thuốc, hóa chất, vật tư xét nghiệm, thiết bị y tế và linh kiện, vật tư thay thế:

  • Thời hạn nhận báo giá tối thiểu 10 ngày.
  • Nếu có từ 02 báo giá trở lên, chủ đầu tư được chọn báo giá cao nhất phù hợp với khả năng tài chính và yêu cầu chuyên môn.

5. Quy định mới về tổ chuyên gia, tổ thẩm định

Nội dung

Quy định cũ

Quy định mới

Nhóm gói thầu được miễn yêu cầu chứng chỉ đấu thầu và 03 năm kinh nghiệm

Dự án khoa học, công nghệ và đổi mới sáng tạo; công nghệ cao; công nghệ mới

Bổ sung gói thầu thuộc dự toán mua sắm không hình thành dự án

Chuyên gia chuyên ngành

Khi cần ý kiến thì không bắt buộc có chứng chỉ

Làm rõ: chuyên gia bên ngoài (không thuộc chủ đầu tư, đơn vị tư vấn đấu thầu) được lấy ý kiến hoặc huy động mà không cần chứng chỉ

 Trường hợp thành viên là tư vấn cá nhân hoặc thuộc tổ chức tư vấn đấu thầu thì vẫn phải đáp ứng đủ điều kiện.

6. Quy định mới về quản lý nhà thầu phụ

Nội dung

Quy định cũ

Quy định mới

Tỷ lệ sử dụng nhà thầu phụ

Chỉ nêu mức giá trị tối đa trong hợp đồng

Chủ đầu tư quy định tỷ lệ phần trăm tối đa ngay trong hồ sơ mời thầu, hồ sơ yêu cầu; hai bên thống nhất lại khi hoàn thiện hợp đồng

Tên nhà thầu phụ khi dự thầu

Ký với nhà thầu phụ trong danh sách đề xuất hoặc được chấp thuận

Được chưa nêu tên nhưng phải nêu phần việc, giá trị

Năng lực nhà thầu phụ khi thay thế, bổ sung

Nhà thầu phụ phải đáp ứng năng lực theo yêu cầu của nhà thầu

Chủ đầu tư không đánh giá năng lực (trừ nhà thầu phụ đặc biệt); nhà thầu tự chịu trách nhiệm

Nhà thầu liên danh

Chưa quy định

Tỷ lệ nhà thầu phụ tính trên phần việc của từng thành viên

Nhà cung cấp vật tư, thiết bị, nhân sự

Chưa quy định

Không bị coi là nhà thầu phụ, không tính vào tỷ lệ

Giao lại phần việc chính

Chưa quy định rõ

Cấm giao cho nhà thầu khác phần việc thuộc trách nhiệm của nhà thầu chính

Ngoài ra, chủ đầu tư phải cập nhật lên Hệ thống mạng đấu thầu quốc gia mọi thay đổi về danh sách, phạm vi và tỷ lệ sử dụng nhà thầu phụ trong quá trình thực hiện hợp đồng.

7. Quy định mới về xử lý tình huống trong đấu thầu

Tình huống

Quy định cũ

Quy định mới

Không có nhà thầu tại thời điểm đóng thầu

Hủy thông báo để mời thầu lại, hoặc gia hạn

Bổ sung lựa chọn chuyển sang chỉ định thầu

Nhóm gói thầu được gia hạn tối thiểu 05 ngày làm việc

Mời quan tâm, sơ tuyển; xây lắp, hỗn hợp đến 20 tỷ; hàng hóa, phi tư vấn đến 10 tỷ

Bổ sung gói tư vấn đơn giản và gói tư vấn cấp bách đấu thầu trong nước

Chỉ một nhà thầu; một số hạng mục vật tư thông dụng chưa đạt kỹ thuật, tổng giá trị không quá 1% giá gói thầu

Chưa có

Chủ đầu tư được cho bổ sung, thay thế, với đơn giá không cao hơn giá đã chào

Hồ sơ dự thầu hết hiệu lực do đánh giá kéo dài

Chưa có quy định riêng

Chủ đầu tư yêu cầu khôi phục hiệu lực; nhà thầu từ chối thì dừng xem xét nhưng không bị xử lý vi phạm

 Quy định chấm dứt hợp đồng khi nhân sự nhà thầu bị Tòa án kết án về vi phạm đấu thầu cơ bản giữ nguyên.

8. Quy định mới về giải quyết kiến nghị

Nội dung

Quy định cũ

Quy định mới

Kênh kiến nghị trước khi có kết quả

Gửi chủ đầu tư hoặc gửi thẳng người có thẩm quyền; gửi đồng thời thì chủ đầu tư giải quyết

Chỉ gửi chủ đầu tư trước; không đồng ý mới gửi người có thẩm quyền trong 05 ngày làm việc

Thời điểm kiến nghị về hồ sơ mời thầu

Trước thời điểm đóng thầu

Chậm nhất 03 ngày làm việc trước thời điểm đóng thầu

Đăng tải văn bản của Hội đồng giải quyết kiến nghị

Gửi chủ đầu tư đăng trong 05 ngày làm việc

Bộ phận thường trực tự đăng trong 02 ngày làm việc

Thời hạn của Hội đồng

30 ngày kể từ ngày thành lập

30 ngày; vụ phức tạp được kéo dài thêm tối đa 10 ngày

 Các mốc sau không đổi:

  • Nhà thầu gửi kiến nghị về kết quả trong 10 ngày kể từ ngày kết quả được đăng tải.
  • Chủ đầu tư trả lời trong 07 ngày làm việc.
  • Nhà thầu vẫn được chọn gửi kiến nghị về kết quả qua chủ đầu tư hoặc thẳng đến bộ phận thường trực.

9. Quy định mới về trường hợp đặc biệt, đặt hàng và giám sát

*Lựa chọn nhà thầu trong trường hợp đặc biệt:*

  • Bãi bỏ cơ chế đặc thù cho gói thầu mua vắc xin sản xuất trong nước.
  • Bổ sung bốn nhóm gói thầu mới:
    • dịch vụ bưu chính tống đạt giấy tờ theo tương trợ tư pháp;
    • cung cấp hàng hóa, dịch vụ theo phiếu hỗ trợ (voucher);
    • khám sức khỏe định kỳ, khám sàng lọc miễn phí;
    • một số dịch vụ đối ngoại.
  • Cơ chế cung cấp suất ăn tại địa bàn đặc biệt khó khăn, biên giới, hải đảo được mở rộng sang cơ sở trợ giúp xã hội và cơ sở nuôi dưỡng người có công.
  • Việc mua vé máy bay công tác không phải lập kế hoạch lựa chọn nhà thầu.

*Đặt hàng:*

  • Mở rộng sang hàng hóa, dịch vụ thuộc công nghệ chiến lược, hạ tầng năng lượng, hạ tầng số, giao thông xanh và nhiệm vụ phát triển kinh tế.
  • Không phải lập kế hoạch lựa chọn nhà thầu.
  • Phải công khai kết quả thực hiện hợp đồng đặt hàng chậm nhất 30 ngày sau khi kết thúc.

*Giám sát:*

  • Sở Tài chính và đơn vị tham mưu về đấu thầu của các bộ là cơ quan giám sát thường xuyên.
  • Doanh nghiệp nhà nước không dùng vốn ngân sách phải cập nhật thông tin lựa chọn nhà thầu hằng quý.
  • Kết quả giám sát được công khai.
  • Bổ sung nhiệm vụ xây dựng cơ sở dữ liệu về giá trong đấu thầu.

10. Quy định mới về đặt hàng sản phẩm, dịch vụ công (Nghị định 32/2019/NĐ-CP)

  • Phương án đặt hàng được lập cho nhiều năm ngân sách.
  • Với nhiệm vụ cấp bách khi chưa có đơn giá, đơn vị được ký hợp đồng tạm tối đa 90% giá trị năm gần nhất hoặc 90% dự toán (chỉ áp dụng lần đầu). Sau đó điều chỉnh hợp đồng và nộp lại ngân sách phần chênh lệch.
  • UBND cấp tỉnh được ban hành định mức kinh tế – kỹ thuật khi bộ, ngành chưa ban hành hoặc ban hành không phù hợp với địa phương.

Quy định chuyển tiếp

Tình trạng gói thầu tại ngày 09/9/2026

Cách áp dụng

Đã phát hành hồ sơ mời thầu, hồ sơ yêu cầu hoặc gửi dự thảo hợp đồng

Tiếp tục theo quy định cũ, nhưng được áp dụng quy định mới về xử lý tình huống

Đã duyệt kế hoạch lựa chọn nhà thầu nhưng chưa phát hành hồ sơ

Được điều chỉnh kế hoạch để áp dụng quy định mới

Hợp đồng mua vắc xin sản xuất trong nước đã ký

Được điều chỉnh hợp đồng về thanh toán, định giá

Dịch vụ công đã giao dự toán năm 2026 nhưng chưa đặt hàng

Cơ quan đặt hàng được chọn quy định cũ hoặc mới



Chủ đầu tư và nhà thầu cần lưu ý gì?

  • Chủ đầu tư:
    • Rà soát các gói thầu chưa phát hành hồ sơ để tận dụng hạn mức chỉ định thầu mới.
    • Cập nhật mẫu hồ sơ mời thầu về tỷ lệ nhà thầu phụ.
    • Bỏ nội dung "tỷ lệ tiết kiệm" khỏi hồ sơ yêu cầu chỉ định thầu.
  • Nhà thầu:
    • Chuẩn bị tham gia chỉ định thầu hoàn toàn trên Hệ thống mạng đấu thầu quốc gia.
    • Lưu ý thời hạn kiến nghị hồ sơ mời thầu mới (chậm nhất 03 ngày làm việc trước đóng thầu).
  • Đơn vị cung cấp báo giá: lưu giữ căn cứ xây dựng giá để phòng rủi ro trách nhiệm về nâng khống giá.

Câu hỏi thường gặp về Nghị định 349/2026/NĐ-CP

Nghị định 349/2026/NĐ-CP có hiệu lực từ khi nào?

Nghị định có hiệu lực từ ngày ký ban hành là ngày 09/9/2026.

Hạn mức chỉ định thầu theo Nghị định 349/2026/NĐ-CP thay đổi thế nào so với trước?

  • Gói thầu thuộc dự toán mua sắm: tăng từ 500 triệu lên 01 tỷ đồng.
  • Gói tư vấn thuộc dự án: tăng từ 800 triệu lên 03 tỷ đồng.
  • Gói phi tư vấn, hàng hóa, xây lắp, hỗn hợp thuộc dự án: tăng từ 02 tỷ lên 05 tỷ đồng.

Mua sắm giá trị bao nhiêu thì thủ trưởng đơn vị được tự quyết định?

Gói thầu hoặc nội dung mua sắm không quá 100 triệu đồng (trước đây là 50 triệu đồng). Thủ trưởng đơn vị được tự quyết mà không phải thực hiện quy trình chỉ định thầu, nhưng phải có đủ hóa đơn, chứng từ.

Đấu thầu không có nhà thầu tham dự có được chuyển sang chỉ định thầu không?

Có. Đây là quy định mới. Gói thầu đã đăng thông báo mời thầu, mời quan tâm hoặc mời sơ tuyển mà không có nhà thầu nộp hồ sơ, hoặc không nhà thầu nào đáp ứng, được áp dụng chỉ định thầu theo quy trình thông thường.

Có bắt buộc lấy báo giá qua Hệ thống mạng đấu thầu quốc gia không?

Có. Chủ đầu tư phải đăng yêu cầu báo giá trên Hệ thống, với thời hạn nhận báo giá tối thiểu 03 ngày làm việc. Trước đây việc đăng trên Hệ thống là tùy chọn, với thời hạn tối thiểu 05 ngày.

Thời hạn kiến nghị về hồ sơ mời thầu là bao lâu?

Nhà thầu, cơ quan, tổ chức phải gửi kiến nghị đến chủ đầu tư chậm nhất 03 ngày làm việc trước thời điểm đóng thầu. Trước đây chỉ yêu cầu gửi trước thời điểm đóng thầu.

Bài viết mang tính chất tham khảo. Nội dung so sánh căn cứ Nghị định 349/2026/NĐ-CP và bản gốc Nghị định 214/2025/NĐ-CP, không thay thế ý kiến tư vấn pháp lý cho từng trường hợp cụ thể. Để được hỗ trợ về hồ sơ dự thầu, kiến nghị, tranh chấp hợp đồng đấu thầu, vui lòng liên hệ Công ty Luật TNHH LAWPRO – Hotline: 0936 779 799 – Email: [email protected].
